一:跟客户确认包装首件,产品外不雅观功能首件,签首样,意思是大货考验要以签定的样品为标准。
二:跟客户确认考验标准规范, 反馈给工程质检部门。

(1)跟客户确认以下三个缺陷的AQL等级:
严重缺陷(Cri):指对顾客利用存在安全隐患的缺陷
紧张缺陷(Maj):影响用户正常购买利用的的缺陷
次要缺陷(min):有一点的毛病但不影响用户购买利用的缺陷
(不合格变动级别的定义:A类:出货前必须变动;B类:暂缓变动;C类:方案性问题,短韶光无法变动)
(2)跟客户确认考验办法
1.大货验货的包装比例(比如80%包装,20%不包装)
2.抽样比例
3.拆箱比例,拆箱后用新的包装还是覆盖贴封箱贴,覆盖贴封箱贴会很丢脸,一样平常客户不会接管,如果用新的包装就要提前跟客户确认好拆机比例,多备一些产品包装。
(3)跟客户确认好验货项目和标准
1.客户可能会用我们从厂的验货标准
2.客户可能会用他们公司的标准,那须要提前跟客户要到标准文件,给到自己公司的质检部门。
三:确认客户来验货的详细韶光,职员和联系办法,与其取得联系,理解其需求,帮忙预订酒点,安排接送。

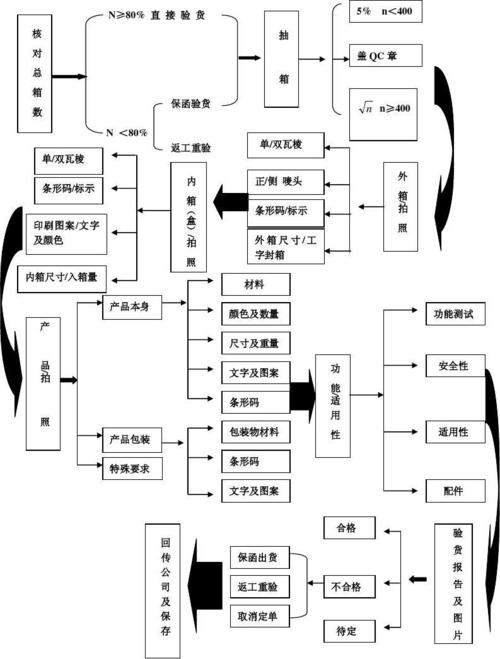

四:开始验货的验货流程。
点数——抽样——拆机——验货,外不雅观&功能——出报告——内部确认具名
五:如果不合格被客户拒收
如果很不幸的被客户拒收了,记录好客户的哀求和建议,和工厂研究洽谈办理方案,只管即便地让客户满意。越是大的客户越是会很在意一些细节的问题,一定要及时做好沟通。
